Březen 2026

Průběh výstavby

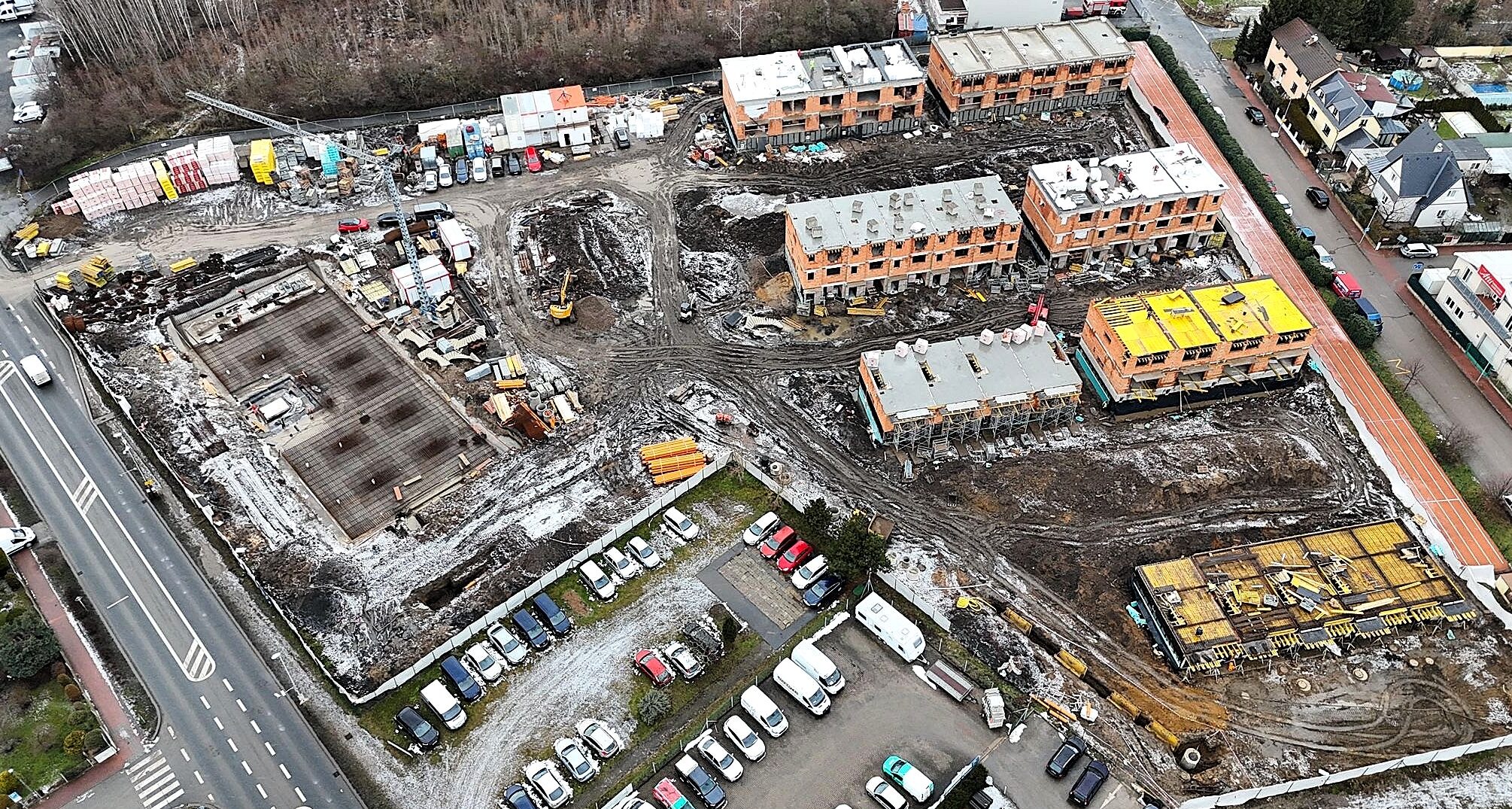

Také v březnu pokračujeme podle plánu!

U rodinných domů postupují práce do dalších podlaží. Aktuálně probíhá vyzdívání 1. nadzemního podlaží a současně se realizuje zdění 2. nadzemního podlaží. Paralelně probíhá také betonáž stropních konstrukcí a vyzdívání vnitřních příček.

Současně pokračují práce na technické infrastruktuře, konkrétně na budování splaškové a dešťové kanalizace.
